In diesem Artikel wird ein Einstieg in das agile Projektmanagement via Scrum, SAP Activate und den Solution Manager mit Focused Build geboten. Insbesondere in den Artikeln zum Testmanagement und den Projektphasen, finden Sie dazu weiterfรผhrende Informationen.

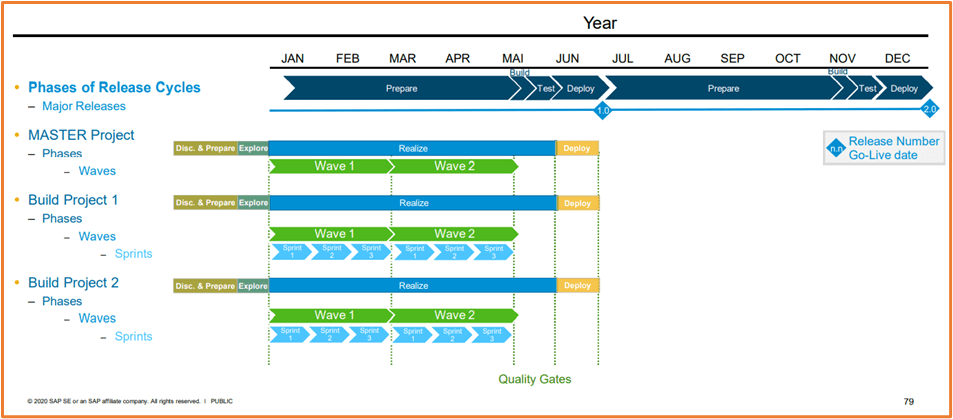

Agile Projektstruktur inkl. Quality Gates

Projekte werden zunรคchst z. B. in MVPs/Releases bzw. Piloten/Rollouts untergliedert, dies sind Projektumfรคnge die gemeinsam produktiv gesetzt werden kรถnnen. Die nรคchste Untergliederungsebene sind eine oder mehrere Wellen (Waves), welche wiederum mehrere Sprints umfassen. Sprints umfassen Work Packages, welche wiederum in Work Items untergliedert werden. Deren Qualitรคtssicherung (Quality Gates) erfolgt z. B. auf diesen drei Ebenen: Einzeltests (Work Items), Funktionstests (Work Packages) und die Abnahme erfolgt schlieรlich im UAT (Wellen), falls kein Nachbesserungsbedarf identifiziert wurde. Ergรคnzt wird der UAT ggf. um Regressions-, Integrations-, Rollen- und Nachtests. Wurden alle Quality Gates der Waves durchlaufen, kann die Produktivsetzung eingeleitet werden (Handover to Release). Wรคhrend des Go-lives (Cutover) ist ein Smoke-Test empfehlenswert, bei dem die Datenmigration, kritische Funktionalitรคten, Schnittstellen, Peripherie usw. in einem kurzen Test (z. B. zwei Stunden) auf Plausibilitรคt und Funktion geprรผft werden.
Sprintplanung und Monitoring

Als „Product Backlog“ bezeichnet man die gesammelten Anforderungen an eine Software. Man kann diese untergliedern (Work Packages and Items), bewerten, den Aufwand schรคtzen, priorisieren und diese weiter detaillieren. Arbeitspakete (Work Packages) umfassen den Umfang fรผr eine Welle (Wave) und Wellen lassen sich wiederum in mehrere Sprints (Work Items) untergliedern.
In der Sprintplanung und รผber den Sprint Backlog ordnet man die Items den einzelnen Sprints zu. Ein Sprint Backlog umfasst noch zu erledigende Projektaufgaben, die bereits in einer Reihenfolge angeordnet wurden. Sprints umfassen z. B. Arbeitsumfรคnge, die vom Projektteam innerhalb von vier Wochen abgearbeitet werden kรถnnen. Den Work Items werden Mitarbeiter vom Projektleiter zugeordnet oder aber diese รผbernehmen Work Items selbstรคndig. Im SAP Solution Manager Focused Build, wird dabei der Status auf „in Bearbeitung“ gesetzt und der eigene User zugeordnet. รber die Statussetzung lรคsst sich dort der aktuelle Abarbeitungsstatus nachvollziehen.
Eine sehr detaillierte Erlรคuterung des agilen Projektmanagements mit SAP Activate und Focused Build, finden Sie bei SAP:
SAP Hub & Buch zum SAP S/4HANA Projektmanagement
Als Projektleiter, Koordinator oder SAP Projektmanager finden Sie in der Projekt-Suite weitere Artikel zur SAP Projektleitung. Zusรคtzlich gibt es ein Buch von Timo Gรถtte zum agilen S/4HANA-Projektmanagement. Dieses wird รผbrigens zusรคtzlich als Word-Version ausgeliefert. So kรถnnen Sie direkt vorhandene Templates, SAP Software, SAP Demos sowie weiterfรผhrende SAP Literatur via Hyperlink aufrufen und sich detailliert einarbeiten. Lernen Sie die in den S/4HANA-Projekten รผblichen Methoden, Tools und Inhalte kennen; Scrum, SAP Activate, Solution Manager FoBu, SAP Enable Now, SAP Migrationscockpit, die vielen kostenlosen SAP Projektbeschleuniger (Accelerators) und Community-Lรถsungen. Dank seiner langjรคhrigen Erfahrung weiร Timo Gรถtte, was fรผr Sie wichtig ist.ย
